令和元年秋期試験問題 午前問44
正解 ウ問題へ
分野:マネジメント系
中分類:プロジェクトマネジメント
小分類:タイムマネジメント
中分類:プロジェクトマネジメント
小分類:タイムマネジメント
広告
解説

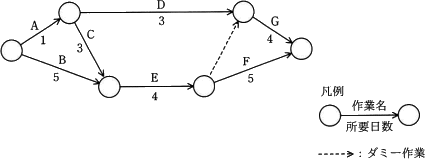

プロジェクト開始から完了に至るまでに存在する工程の流れには、以下の5通りがあります。
- A→D→G
- A→C→E→(ダミー作業)→G
- A→C→E→F
- B→E→(ダミー作業)→G ※選択肢「エ」では単にB→E→Gとして表記
- B→E→F
- [A→D→G]
- 1+3+4=8日
- [A→C→E→(ダミー作業)→G]
- 1+3+4+0+4=12日
- [A→C→E→F]
- 1+3+4+5=13日
- [B→E→(ダミー作業)→G]
- 5+4+0+4=13日
- [B→E→F]
- 5+4+5=14日
